中国“疆电外送”第三条交流通道建设正在新疆段进入导线展放阶段,这标志着该跨省能源互济骨干网架的施工工作已进入核心施工环节。
该项目是国家“十四五”电力发展规划中的重点跨省联网工程,旨在支持西北地区的能源互济需求和清洁能源的大规模输送。这条线路的动态总投资为31.3亿元。
工程的路线覆盖新疆若羌750千伏变电站、在建祁曼750千伏变电站及青海羚羊750千伏变电站,总线长达723.68千米,其中新疆段的长度为486.73千米,计划新建1054座铁塔。

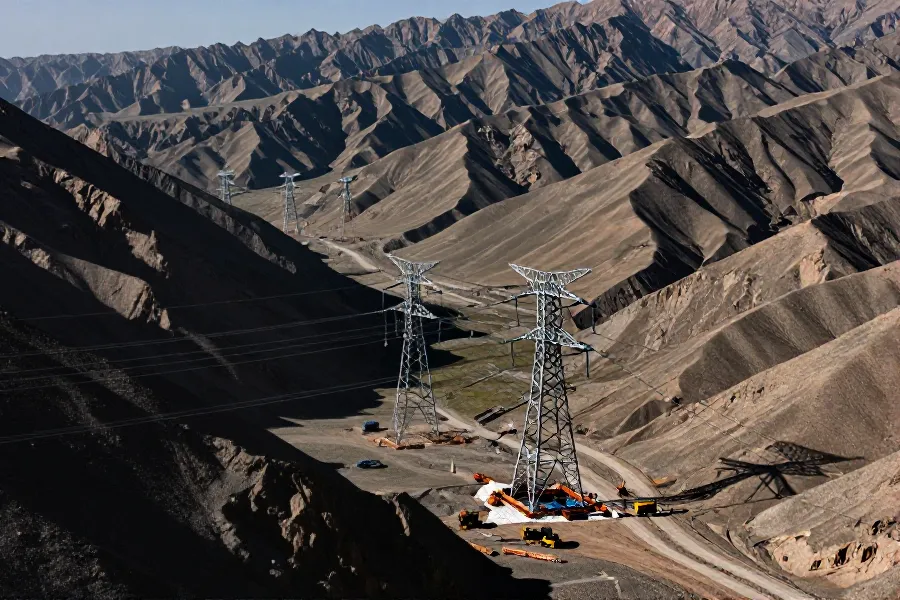

新疆段的施工环境十分严峻,线路部分路段穿越海拔3800米的阿尔金山无人区,地形起伏剧烈,沟谷深邃。施工区域多位于海拔3000米以上的高原地带,空气含氧量较低,这给作业带来了高原反应和效率下降的挑战。
为应对复杂的地理条件和高海拔的施工难题,项目团队采用了数字化手段来优化施工流程。他们利用无人机对现场地形地貌、障碍物及构筑物分布进行全域采集,以便提前排查放线阻力源,并预测张力波动等关键风险,从而科学规划牵张场的位置和放线顺序。
工程业主项目经理吴世平表示,通过整合多科资源进行全域数字化建模,实现了施工风险的前置研判和方案的精准优化,这有效提升了高原戈壁超高压架线的安全性和规范性。
针对高原低氧和高寒的特殊工况,建设团队采取了多项技术措施来确保设备稳定。例如,他们通过调整放线距离来降低单台设备的持续负荷,减少机械损耗;同时,关键牵张设备加装了增压系统以适应高原环境,并设立了常驻医疗点位,常态化监测施工人员的生理指标,以全面保障现场的安全。
项目建成投运后,新疆与西北电网750千伏交流联络通道的数量将由4回增加到6回,区域交流外送能力预计将从300万千瓦提升至480万千瓦,新疆将形成“三交三直”的疆电外送通道格局。
